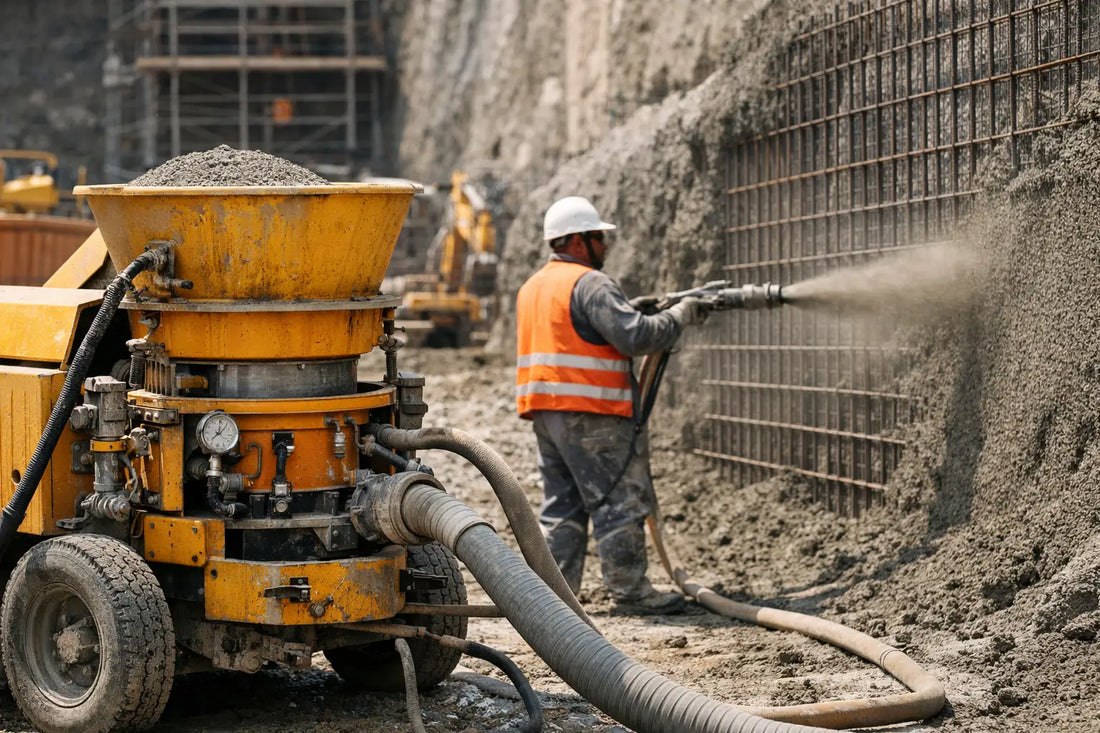

Máquinas gunite para obra de alta exigencia
Share
Una parada durante el sostenimiento de un túnel, la estabilización de un talud o la reparación de una estructura no se resuelve con una hormigonera convencional. Las máquinas gunite están diseñadas para transportar y proyectar mezcla a velocidad controlada sobre una superficie, donde la adherencia, el espesor aplicado y la continuidad operativa condicionan directamente el avance de obra.
Para un contratista especializado, elegir una lanzadora no consiste solo en comparar metros cúbicos por hora. Hay que revisar el proceso de proyección, el tipo de mezcla, la distancia de impulsión, el compresor disponible, el acceso al frente y el nivel de control que requiere el proyecto. Un equipo correctamente dimensionado reduce rebote, facilita la regularidad de la capa y ayuda a mantener la productividad en aplicaciones exigentes.
Qué son las máquinas gunite y dónde se aplican
Las máquinas gunite son equipos de proyección de hormigón o mortero mediante aire comprimido. Su función es dosificar y transportar el material hasta la boquilla, donde se completa el proceso de proyección sobre el soporte. El resultado depende de la máquina, pero también de la preparación del sustrato, la formulación de la mezcla y la experiencia del operario de boquilla.
Su aplicación es habitual en sostenimiento de túneles, minería, estabilización de taludes, revestimiento de canales, reparación de estructuras, refuerzo de muros, piscinas de gran volumen y obras hidráulicas. En todos estos trabajos, el hormigón proyectado permite actuar sobre superficies irregulares, verticales, inclinadas o de geometría compleja sin necesidad de encofrados convencionales extensos.
En obra pesada, la principal ventaja no es únicamente la rapidez de aplicación. Es la capacidad de colocar material donde un vertido tradicional resulta lento, poco preciso o directamente inviable. Esto cobra especial relevancia en frentes de excavación, galerías con espacio limitado y zonas donde el acceso de equipos voluminosos está restringido.
Gunite por vía seca y shotcrete por vía húmeda
Aunque en obra se usan a veces como términos equivalentes, conviene distinguir ambos procesos. El gunite suele referirse a la proyección por vía seca: el material seco se transporta por la manguera y el agua se incorpora en la boquilla. El shotcrete por vía húmeda trabaja con una mezcla previamente amasada, a la que se añade aire para su proyección.
La elección depende de las condiciones reales del proyecto. La vía seca ofrece buena flexibilidad para paradas, reinicios y distancias de transporte, además de permitir ajustar el agua en la boquilla. Puede ser una alternativa eficaz en reparaciones localizadas, trabajos de menor volumen o frentes donde la logística del hormigón preparado es limitada. A cambio, exige un operador muy cualificado para mantener una relación agua-cemento constante y controlar el rebote.
La vía húmeda suele ofrecer mayor rendimiento en aplicaciones continuas y grandes volúmenes, con una dosificación más uniforme si la planta de mezcla está bien controlada. Requiere una logística más rigurosa: suministro continuo de mezcla, limpieza inmediata del circuito y coordinación entre bombeo, proyección y acelerantes cuando el diseño lo necesita.
No hay un sistema universalmente superior. Un túnel con ciclos continuos de sostenimiento puede justificar una solución de vía húmeda de alta capacidad. Una rehabilitación estructural con frentes cambiantes y volúmenes fragmentados puede beneficiarse de una máquina gunite por vía seca. El criterio correcto parte del método constructivo, no de una preferencia genérica por un equipo.
Variables técnicas para seleccionar una lanzadora
La ficha técnica debe leerse en relación con la obra prevista. La capacidad nominal es relevante, pero no representa por sí sola el rendimiento efectivo. Una máquina puede tener una producción teórica elevada y trabajar por debajo de ella si el compresor no entrega el caudal necesario, si la mezcla no presenta granulometría adecuada o si la operación exige desplazamientos constantes entre frentes.
Capacidad y granulometría admisible
La producción se expresa normalmente en metros cúbicos por hora, pero debe evaluarse junto con el tamaño máximo de árido admisible. Una mezcla fuera de especificación aumenta el riesgo de atascos, desgaste prematuro y variaciones en el flujo. En gunite por vía seca, una granulometría controlada y una humedad baja del material son condiciones esenciales para una alimentación estable.
También interesa verificar el sistema de dosificación. Los rotores, cámaras o sistemas de alimentación deben mantener un caudal uniforme para que el operario pueda controlar el espesor aplicado. En trabajos de sostenimiento, las variaciones de caudal se traducen en capas menos homogéneas y en mayor dificultad para cumplir el espesor de proyecto.
Presión, caudal de aire y distancia de proyección
El aire comprimido no es un elemento auxiliar. Forma parte del sistema de producción. La presión de trabajo y el caudal efectivo deben ser compatibles con la máquina, el diámetro y longitud de las mangueras, la altura de impulsión y las condiciones de la boquilla.
Un compresor insuficiente provoca transporte irregular, pérdidas de rendimiento y una proyección deficiente. Sobredimensionar sin criterio tampoco corrige una mala configuración, ya que una presión excesiva puede incrementar el rebote y el desgaste de componentes. La selección debe considerar el conjunto completo: lanzadora, compresor diésel, líneas de aire, mangueras, boquilla y demanda real del frente.
Movilidad y condiciones de acceso
Una máquina estacionaria puede ser adecuada para una planta de trabajo fija o para un frente con acceso ordenado. Sin embargo, en galerías, taludes o intervenciones urbanas, la movilidad adquiere un valor operativo mayor. El peso, las dimensiones, el tipo de chasis y la facilidad de traslado influyen en los tiempos improductivos.
Antes de solicitar cotización, conviene definir si el equipo trabajará a pie de obra, sobre plataforma, en un túnel con limitación de gálibo o en zonas con pendientes. Esta información permite seleccionar una configuración viable desde el primer día, no solo una máquina con buenas prestaciones sobre el papel.
La calidad final se controla en el frente
La máquina aporta precisión y capacidad, pero no sustituye el control de ejecución. La superficie debe estar limpia, libre de material disgregado y, cuando corresponda, preparada para garantizar adherencia. La aplicación debe realizarse con distancia y ángulo adecuados, generalmente lo más perpendicular posible al soporte, para reducir rebote y compactar correctamente el material.
El espesor se construye por capas cuando el proyecto lo exige. Intentar colocar una capa excesiva en una sola pasada puede provocar descuelgues, fisuración o pérdida de material. En sostenimiento subterráneo, además, la coordinación con malla electrosoldada, cerchas, bulones y acelerantes debe responder a la secuencia geotécnica definida para cada frente.
El rebote merece especial atención. No es solo una pérdida de material: puede indicar una boquilla mal orientada, exceso de presión, dosificación inadecuada, soporte mal preparado o una mezcla poco compatible con la aplicación. Medirlo y corregir sus causas mejora el coste directo y la calidad del revestimiento.
Disponibilidad, desgaste y mantenimiento operativo
En equipos de proyección, los componentes sometidos a abrasión requieren una planificación de mantenimiento realista. Rotores, placas de sellado, mangueras, codos, boquillas y piezas de alimentación están expuestos al paso continuo de material y aire a presión. Su desgaste no debe tratarse como una incidencia inesperada, sino como parte del coste operativo del equipo.
Una revisión preventiva antes de cada turno ayuda a detectar fugas de aire, pérdidas de material, uniones deterioradas y obstrucciones incipientes. Tras la jornada, la limpieza es especialmente crítica en sistemas de vía húmeda, donde el material puede fraguar dentro de las líneas si no se purga correctamente. En vía seca, el control de humedad y el almacenamiento del material reducen apelmazamientos y problemas de alimentación.
Para compras B2B, la disponibilidad de consumibles y la capacidad de respuesta comercial pesan tanto como la productividad declarada. Una máquina parada por una pieza de desgaste puede comprometer una fase completa de obra. Por eso, el proveedor debe entender la aplicación, proponer consumibles compatibles y ayudar a configurar el equipo con los auxiliares necesarios.
Cuándo pedir una configuración a medida
Una consulta técnica bien planteada acelera la selección y evita equipos sobredimensionados o insuficientes. Al solicitar una propuesta, es recomendable indicar el tipo de aplicación, volumen estimado por turno, proceso de vía seca o húmeda, granulometría, distancia horizontal y vertical de proyección, suministro eléctrico disponible y compresor previsto.
También deben comunicarse las restricciones del emplazamiento: accesos, ventilación, altura libre, necesidad de movilidad y condiciones ambientales. En túneles y minería, por ejemplo, la organización del aire comprimido, la ventilación y la seguridad de las líneas son parte del planteamiento operativo. En reparación estructural, pueden tener más peso la precisión, el control de espesores y la facilidad de desplazamiento.
AJM-Maquinaria trabaja con equipos especializados para concreto proyectado, cimentaciones profundas y obra pesada. Solicitar cotización con datos de aplicación permite valorar una solución de proyección alineada con el rendimiento requerido, el sistema de aire y la continuidad que demanda cada proyecto.
La mejor decisión no empieza al comparar precios, sino al definir qué debe ocurrir en el frente de trabajo durante cada turno. Con esa información, una máquina gunite deja de ser un equipo aislado y pasa a ser una pieza productiva dentro de la operación.
